Инвестиционный портфель представлен рядом проектов в традиционных для КМГ направлениях геологоразведки, транспортировки и переработки нефти. Также Компанией ведется работа по оценке новых проектов в альтернативной энергетике и снижению углеродного следа на действующих операционных активах КМГ.

Общая стоимость инвестиционного портфеля на 2022 год составляет 51 311,6 млрд тенге, в том числе на долю КМГ – 18 516,1 млрд тенге23.

Направление деятельности

Распределение стоимости инвестиционного портфеля в 2022 году, в млрд тенге

Распределение стоимости инвестиционного портфеля в 2022 году на долю КМГ, в млрд тенге

Геологоразведка и добыча нефти и газа

44 448,2

14 608,6

Проекты инфраструктуры

405,1

387

Транспортировка нефти

424,2

163,1

Переработка нефти и маркетинг нефтепродуктов

271

215,7

Нефтегазохимия

5 581

2 959,6

Прочее

182,1

182,1

Итого

51 311,6

18 516,1

23 В Годовом отчете за 2022 год были указаны оперативные данные по инвестиционному портфелю КМГ.

Мегапроекты Тенгиз, Кашаган, Карачаганак

КМГ участвует в проектах на крупных месторождениях: Тенгиз (20 %), Кашаган (16,87 %) и Карачаганак (10 %) совместно со стратегическими инвесторами.

  • На Тенгизе реализуется «Проект управления устьевым давлением/проект будущего расширения». На 2023 год запланировано завершение основных строительных работ и начало пуско-наладочных работ. Ввод в эксплуатацию объектов ПУУД запланирован в декабре 2023 года. Проект позволит увеличить добычу нефти на 12 млн тонн в год.
  • На месторождении Карачаганак активно реализуются проекты поддержания полки добычи. За 2021 год успешно завершены «Проект снятия производственных ограничений по газу (KGDBN) на Карачаганакском Перерабатывающем комплексе» и «Проект установки 4-го компрессора обратной закачки газа (4IC)». Сейчас на стадии активного строительства находится «Проект установки 5-го компрессора обратной закачки газа», по которому к концу 2023 года планируется достичь 85 % в общем прогрессе работ.
  • Также в 2022 году принято инвестиционное решение (FID) по реализации «Проекта установки 6-го компрессора обратной закачки газа».
  • На месторождении Кашаган в сентябре 2022 года введен в эксплуатацию «Проект модернизации существующих компрессоров закачки сырого газа (ЗСГ)». Ожидаемая дополнительная добыча нефти от модернизации компрессоров ЗСГ до 2041 года составит около 8,5 млн тонн.
  • На текущий момент добыча на месторождении проводится в рамках Этапа 1 освоения. Этап 2 рассматривается в рамках трех отдельных проектов, наиболее изученными из которых являются Этап 2 «А» и Этап 2 «Б», направленные на увеличение уровня добычи нефти и конденсата в течение следующих 10 лет до ~710 тыс. барр/сутки (~89,5 тыс. тонн/сут.). Окончательное решение по инвестированию в эти проекты ожидается в 2023–2024 гг.

Геологоразведка и добыча нефти и газа

В 2022 году в целях улучшения инвестиционной привлекательности нефтегазовой отрасли в РК Правительством с участием иностранных инвесторов и КМГ разработан механизм Улучшенного модельного контракта (далее – УМК), предоставляющий ряд регуляторных и фискальных преференций для сложных проектов, требующих дополнительного стимулирования (новые сложные проекты на суше, морские проекты и газовые проекты). В декабре 2022 года соответствующий Пакет поправок в Кодекс о недрах и недропользовании и Налоговый кодекс был подписан Главой Государства РК. Данные поправки затрагивают ряд проектов КМГ и позволят активизировать работу как на шельфе Каспийского моря, так и по ряду сложных и газовых проектов на суше.

В начале декабря 2022 года был дан старт мобилизации и началу поискового бурения скважины глубиной 3 300 м на участке «Женис» в казахстанском секторе Каспийского моря. Планируется завершение бурения поисковой скважины в 2023 году.

В 2023 году планируется подписание Контракта на недропользование по участку Каламкас море – Хазар. Запасы по данному месторождению подтверждены, следующий шаг направлен на выбор концепции обустройства совместно со стратегическим партнером ПАО «ЛУКОЙЛ».

Также КМГ активно осуществляет разведку на суше. В 2022 году проводились подготовительные работы к бурению разведочных скважин на участках «Тургай Палеозой» и «Каратон Подсолевой». В 2023 году на данных участках планируется бурение скважин глубиной 5,5 тыс. метров.

В декабре 2022 года заключены Контракты на разведку и добычу на участках Тайсойган-1 и 2 в Атырауской области. По данным участкам ранее в 2019 году была проведена уникальная для Казахстана масштабная высокоразрешающая сейсморазведка 3Д, которая позволила выделить более 300 млн тонн геологических ресурсов.

В 2022 г. получены лицензии Геологического изучения недр (ГИН) по 5 участкам («Мугоджары», «Березовский», «Жаркын», «Болашак» и «Северный Озен»). В рамках проведенной аналитической работы по моделированию основных осадочных бассейнов были выделены 5 наиболее перспективных участков, требующих доизучения. Так, в 2023 году планируется проведение «опережающей» сейсморазведки в рамках программы геологического изучения недр.

Продолжается работа по приросту запасов за счет доразведки действующих месторождений на суше. В частности, в 2022 году месторождения «С. Нуржанов», Уаз Северный и Новобогат Юго-Восточный АО «ЭмбаМунайГаз» после завершения доразведки переведены на этап добычи. По еще одному месторождению Карасор – Западный работы продолжаются и перевод на этап добычи ожидается в 2024 году. По проектам «Восточный Урихтау» и «Развитие Рожковского месторождения» продолжаются работы по опытно-промышленной эксплуатации, начало добычи планируется в 2023–2024 гг.

Транспортировка нефти

В 2021 году завершен проект «Первый этап реверса участка нефтепровода Кенкияк – Атырау» с возможностью транспортировки нефти в реверсном режиме до 6 млн тонн в год. В 2022 году было транспортировано 4,3 млн тонн нефти в реверсном направлении.

Ведется работа по увеличению пропускной способности трубопровода КТК до 80 млн тонн в год. Дополнительно прорабатывается вопрос увеличения экспортного потенциала по альтернативному маршруту через Каспийское море с порта Актау.

Переработка нефти и маркетинг нефтепродуктов

Одной из главных задач перед КМГ на предстоящие годы стоит решение вопроса по обеспечению внутреннего рынка Казахстана отечественными нефтепродуктами вследствие прогнозируемого роста потребления.

В целях обеспечения энергетической безопасности северных и восточных регионов РК на ПНХЗ уже реализуются проекты по очистке СУГ и производству зимнего дизельного топлива. Запуск установок планируется в 2024–2025 годах, соответственно.

Кроме того, в настоящее время изучаются вопросы по расширению мощностей отечественных НПЗ – ТОО «ПКОП» и ТОО «СП CASPI BITUM». В 2023 году ожидается получение результатов пред-ТЭО, по итогам которых будут приняты дальнейшие решения.

В рамках Казахстанско-Румынского инвестиционного фонда KMG International N.V. в 2021 году была завершена реализация первого этапа расширения розничной сети реализации нефтепродуктов в Румынии: строительство 25 АЗС. В 2023 году планируется продолжить строительство АЗС в рамках следующего этапа расширения розничной сети АЗС в Румынии путем поэтапного строительства 44 АЗС.

НЕФТЕГАЗОХИМИЯ

«Нефтегазохимия – новое приоритетное направление нашей Компании. Мы намерены активно развивать производства в области переработки нефти и газа для создания широкого ряда продукции с добавленной стоимостью».

Председатель Правления
АО НК КМГ Магзум Мирзагалиев

Полипропилен

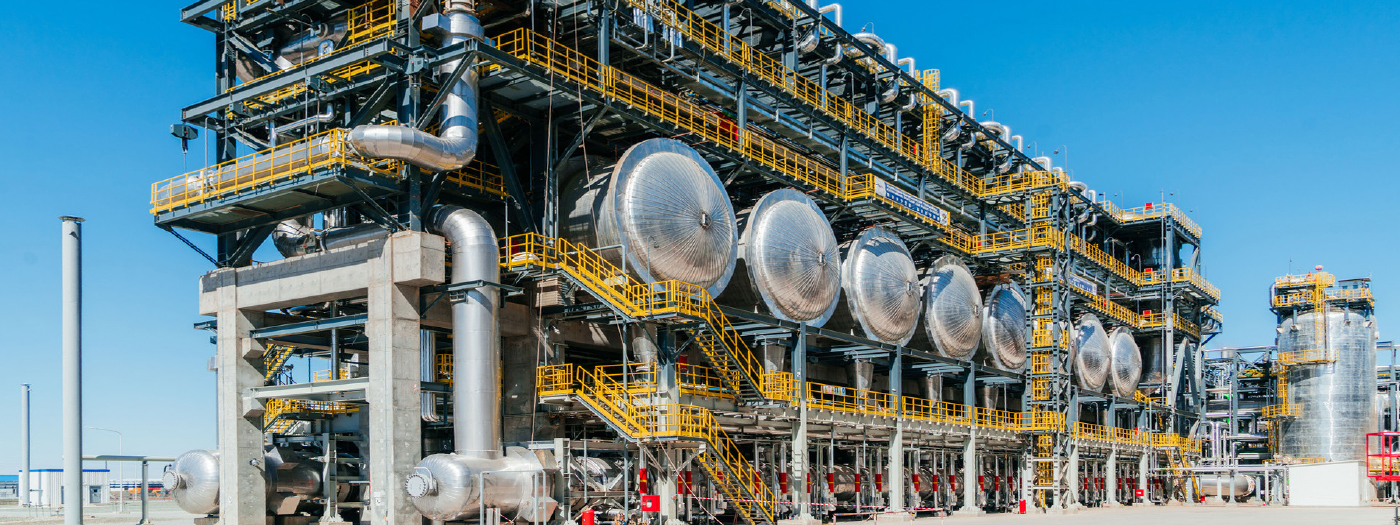

8 ноября 2022 года запущен крупномасштабный интегрированный газохимический комплекс ТОО «Kazakhstan Petrochemical Industries Inc.» (далее – KPI) мощностью до 500 тысяч тонн полипропилена в год. Старт работе предприятия дал Глава государства Касым-Жомарт Токаев во время своего визита в Атыраускую область.

Производство на предприятии полностью соответствует всем экологическим требованиям. Сырьем для комплекса является очищенный от вредных примесей пропан, который по производственной цепочке преобразуется в пропилен, а далее в полипропилен. В процессе исключено образование опасных вредных веществ, таких как сероводород, сернистый ангидрид, ароматические углеводороды и пр.

Комплекс также экологичен в части внешнего водопотребления – замкнутый цикл оборотного водоснабжения для нужд технологических процессов позволяет решить задачу минимизации водопотребления за счет почти стопроцентной утилизации стоков и повторного их использования в виде возвращаемой воды (интеграция с комплексом очистных сооружений ТОО «Karabatan Utility Solutions» (далее – KUS)). Процесс очистки стоков на KUS предусматривает установку обеспечения нулевых жидких сбросов (ZLD). Данный процесс позволяет добиться исключения сброса жидких отходов в окружающую среду.

На производстве используется котел-утилизатор производства Hamon Deltak для утилизации тепла, выделяемого при сжигании газов и продуктов сгорания. Котел-утилизатор оснащен каталитической системой, которая позволяет снизить выбросы NOx путем подачи аммиака. Система контролируется поточным анализатором дымовых газов, который измеряет уровень выбросов NOx, CO, HC, NH3 и О2 в реальном времени. Принцип работы котла-утилизатора является экологически безопасным: при сжигании опасных выбросов в атмосферу не образуется.

Печи регенерационного воздуха и нагрева сырья оборудованы онлайн-анализатором дымовых газов, определяющий содержание O2, CO, HC, NOx, CO2, который позволяет контролировать состав выбрасываемых газов.

Основным сырьем для установки дегидрирования пропана является пропан, выделяемый из попутного газа нефтяного месторождения ТОО «Тенгизшевройл». Поставка пропана осущестляется железнодорожным транспортом с месторождения Тенгиз. Каждый резервуар хранения пропана является герметичным и оборудован системами контроля и блокировки.

Данный проект представил большую возможность для казахстанских компаний: в реализации проекта приняли участие 43 казахстанские компании, на период строительства было создано свыше 4 300 рабочих мест.

В настоящее время в KPI штатная численность работников – 628 человек, которые обеспечены социальной поддержкой от компании. Также для работников реализуется программа по предоставлению жилья. 98 работников уже получили квартиры по программе. Жилищная программа запущена для привлечения и мотивации перспективных сотрудников из числа производственного персонала.

В проекте KPI применены современные технологии – это позволит предприятию стать полностью цифровым, специализированные IT-решения и корпоративные учетные системы позволят вести высокоточный учет всех данных от планирования операций до сбыта готовой продукции конечному потребителю.

KPI станет первым в стране полностью цифровым заводом. Важным шагом на пути цифровизации предприятия является комплексное внедрение системы SAP S/4HANA. Опыт комплексного внедрения SAP S/4HANA на KPI может быть рассмотрен для тиражирования в других компаниях Группы «КазМунайГаз».

Эффект от реализации проекта:

  • Покрытие внутренней потребности Казахстана (импортозамещение) в полипропилене (емкость рынка Казахстана около 50 тыс. тонн в год).
  • Возможность производства изделий, применяемых в различных отраслях (строительство, медицина, автомобилестроение, пищевая и текстильная промышленность, и т. д.).
  • Создание дополнительных рабочих мест в смежных отраслях промышленности.
  • Вклад в ВВП страны составит до 1 %.

Полиэтилен

Вторым важным проектом является проект по строительству завода ТОО «KMGPetroChem» по производству полиэтилена мощностью 1,25 млн тонн в год» (далее – Проект полиэтилен), в 2023 году начинается стадия FEED.

Проект полиэтилен реализуется в рамках Национального проекта «Устойчивый экономический рост, направленный на повышение благосостояния казахстанцев», и отвечает долгосрочным стратегическим целям КМГ, которые, помимо прочего, включают повышение эффективности цепочки добавленной стоимости, диверсификацию бизнеса и расширение портфеля производимых продуктов из углеводородного сырья. Готовую продукцию планируется реализовывать как на внутреннем рынке, так и на экспорт. Емкость казахстанского внутреннего рынка оценивается около 180 тысяч тонн полиэтилена в год при ожидаемом ежегодном росте в среднем на 4 %. Целевые экспортные рынки включают страны СНГ, Китай, Турцию и страны Европы, в которых также ожидается рост потребления полиэтилена, в том числе за счет импорта. С мировыми лидерами в данной области компаниями Chevron Phillips Chemical и Univation Technologies подписаны лицензионные соглашения на использование технологий MarTECH® ADL и UNIPOL™ PE Process. Реализация Проекта полиэтилен несет существенную социально-экономическую выгоду для страны.

Полиэтилен в стабильном состоянии не представляет опасности для окружающей среды, так как не обладает способностью образовывать токсичные соединения в воздушной среде и сточных водах в присутствии других веществ или факторов при температуре окружающей среды. Полиэтилен и входящие в него добавки не являются озоноразрушающими веществами.

Завод будет способствовать поддержанию социальной стабильности в регионе и созданию новых рабочих мест. В частности, на этапе строительства будет создано порядка 8 000 рабочих мест, а в период эксплуатации – 875 постоянных мест. Вклад в ВВП страны оценивается на уровне 1,2 %.

Терефталевая кислота

Кроме того, принято решение по изучению возможности строительства завода по производству полиэтилентерефталата.

Проект будет реализован за счет частных инвестиций. Ожидается, что мощность предприятия составит 600 тыс. тонн терефталевой кислоты в год и 430 тыс. тонн полиэтилентерефталата в год. К строительству завода планируется приступить в 2023–2024 годах. Ожидается, что сам завод заработает в 2026–2027 годах.

В период эксплуатации планируется создание 812 постоянных рабочих мест, на этапе строительства – порядка 1 300 рабочих мест.

Проекты, направленные на развитие регионов присутствия

Решение вопросов водообеспечения в регионах присутствия: «Реконструкция водовода Астрахань – Мангышлак», «Строительство опреснительного завода морской воды в Кендерли мощностью 50 000 м3/сутки».

По проекту «Реконструкция водовода Астрахань – Мангышлак» начались строительно-монтажные работы, также был заключен договор с БВУ на финансирование проекта. Проект планируется завершить к концу 2023 года.

По проекту «Строительство опреснительного завода морской воды в Кендерли мощностью 50 000 м3/сутки» проведена корректировка ТЭО проекта (согласно рекомендациям PMC консультанта), в настоящее время проводятся работы по выбору ЕРС-подрядчика. Проект планируется завершить к концу 2024 года.

Обеспечение бесперебойной переработки газа, в т.ч. для покрытия потребности газа населения региона, реализуется проект по строительству нового ГПЗ в г. Жанаозен.

По проекту строительства нового ГПЗ в г. Жанаозен разработаны Pre-FEED и ТЭО, имеется договоренность с БВУ на финансирование проекта. В настоящее время проводится процедура предварительного квалификационного отбора поставщиков на строительство объектов. Ввод в эксплуатацию планируется в 2025 году.

Для улучшения окружающей среды путем исключения воздействия на атмосферный воздух г. Атырау от очистных сооружений и полей испарения Атырауского НПЗ реализуется проект «Tazalyq».

В 2022 году завершен 1 этап реконструкции механических очистных сооружений (МОС), осуществлена осушка 2 секторов из 4-х полей испарения. Полное завершение работ по 2 этапу МОС и рекультивации полей испарения запланировано на конец 2023 года.
